风起潍坊 绿能“上岗”——电投绿能潍坊基地二期250兆瓦风电项目并网发电(图)
来源:电投绿能作者:杨瀛、李佳宜日期:2026-04-01浏览:34次

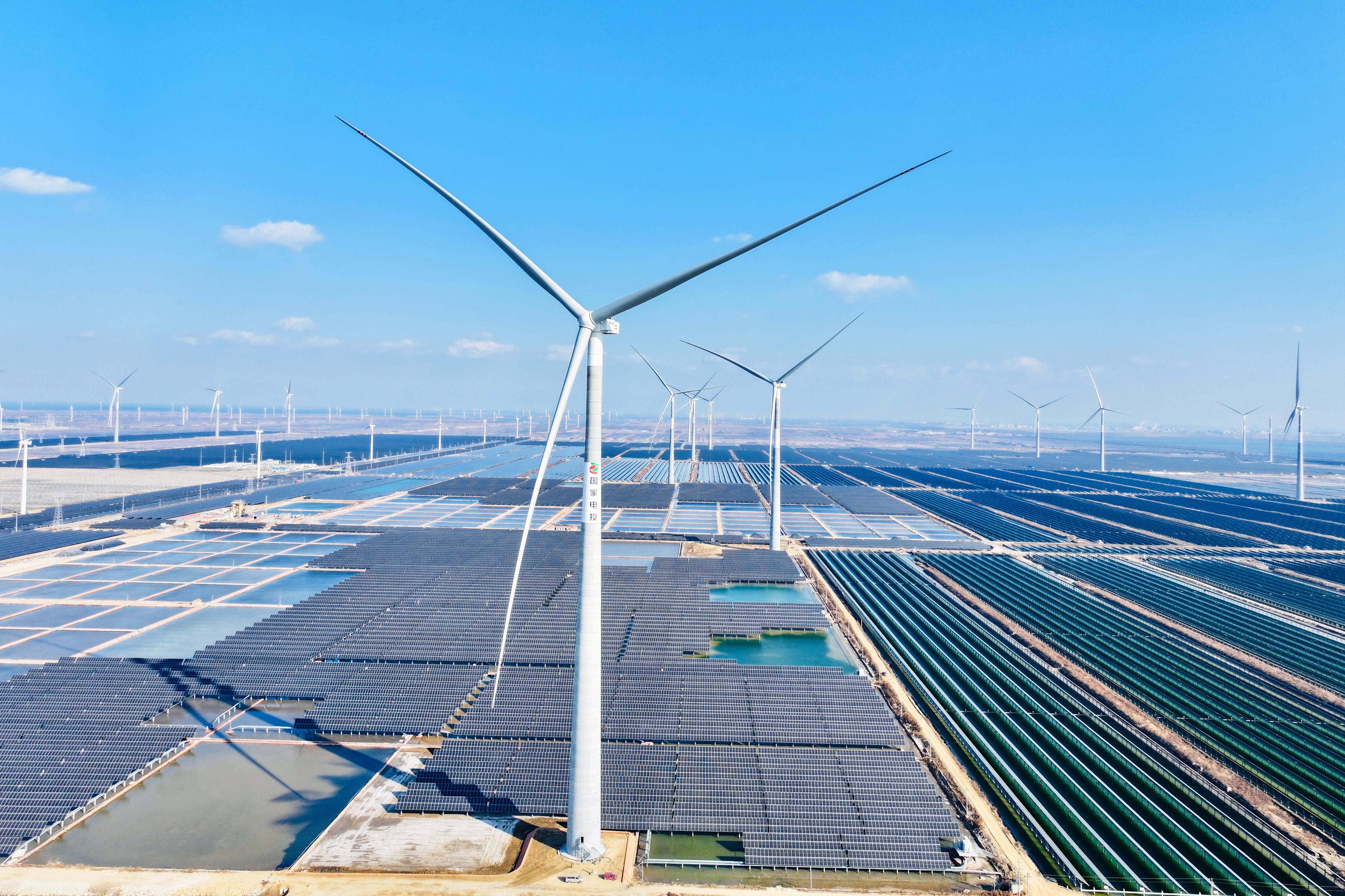

3月28日,渤海莱州湾畔,寿光市的盐碱滩涂上,25台白色风机迎风矗立。清风拂过,化作绿色电能,点亮万家灯火。

这一天,电投绿能山东新能源公司潍坊基地二期250兆瓦风电项目成功并网发电,为公司2026年项目建设赢得“开门红”,标志着国家第三批“沙戈荒”大基地建设取得里程碑式突破。

该项目是公司首次规模化应用10兆瓦级大容量风电机组,总装机容量25万千瓦,项目全容量投产后,预计年发电量超5.5亿千瓦时,可节约标煤约16万吨,减少二氧化碳排放近45万吨。


然而,在亮眼成绩的背后,是一群人用一场又一场的硬仗拼出来的。

项目所在地是典型的盐碱滩涂。建设团队进场后,第一个难题就摆在眼前:这里的地质条件极差,表层为软土,承载力极低,人踩上去都会陷进去半只脚。常规的风机基础浇筑方案根本行不通——用传统工艺浇筑,基础沉降无法控制,数百吨重的风机立上去,就好比在“豆腐上立塔”,随时可能倾覆。没有先例可循,团队就自己蹚路。经过反复试验、不断优化,最终创新采用大体积混凝土浇筑与地基处理工艺,硬是在软土之上,让数百吨重的10兆瓦风机稳稳“扎下了根”。

去年四季度,正值风电抢装潮,10兆瓦机组供货空前紧张。面对“一机难求”的局面,项目团队积极与供应商沟通协调,一方面派专人驻厂监督生产进度,实时掌握机组生产动态;另一方面提前规划运输路线和运输方案,协调专业运输团队,确保机组能够按时、安全地运抵现场。全程跟进、寸步不让,硬是在最紧张的时段里啃下了设备供货这块“硬骨头”。

设备到位了,吊装又成了新的瓶颈。传统风电吊装采用线性作业模式:一个机位吊完,吊车转场到下一个机位,设备再陆续进场,一环扣一环。这种模式效率低,任何一个环节脱节,吊车就要“等米下锅”。项目团队打破常规,建立一体化协同吊装机制,实现吊车转场、设备供货与风机吊装无缝衔接。最终,全部25台风机吊装任务超进度完成,为后续并网争取了宝贵时间。


所有前期努力,最终都要汇入并网那一刻。

并网启动前,一支青年突击队将旗帜插在了最前线。突击队分三组协同作战:监护组在集控室紧盯操作确认,巡查组穿梭现场确保设备状态正常,风机组负责风机及系统受电调试。前后方联动,形成高效闭环。

上午9时,并网操作正式启动。远程与现场同步推进。突发状况不期而至——现场组发现主变冲击送电声音异常!所有人神经紧绷。他们迅速协同厂家,现场排查、追根溯源,第一时间排除故障。17时23分,营乐吉电3号主变顺利完成5次冲击受电,各项参数一切正常。随后,突击队乘胜追击,紧锣密鼓完成35kV母线、接地变、SVG及12条集电线送电操作等,为风电机组调试提供坚强可靠的电源保障。

集控室里,所有人屏住呼吸,紧盯着现场屏幕,当功率曲线稳步攀升的那一刻,掌声响起——18时19分,首台风机并网成功!

如今,昔日荒芜的盐碱滩涂已成为绿色能源的“沃土”。25台10兆瓦风机昂首列阵,不断将清风化为绿电,为区域能源保供和绿色转型注入新动能。特别是该项目全面应用了智慧工地系统,安全、质量、进度实现数字化可视化管控,管理效能大幅提升,这些创新成果相继获得中国施工企业管理协会、中国电力建设企业协会等行业权威机构的认可。

在能源转型的征途上,电投绿能人以创新破局、以奋斗作答,为国家“沙戈荒”大基地建设贡献了基层实践样本,也为能源强国建设写下了一个个生动注脚——把不可能变成可能,把荒滩变成绿电“沃土”。
